电子厂净化车间装修施工全流程技术解析

发布时间:2025-09-05 15:36:36

电子厂净化车间的装修施工是打造高洁净度、防静电、抗腐蚀生产环境的关键工程,需严格遵循ISO 14644、GB 50073-2013等标准,通过设计、材料、施工到验收的全流程精细化管控,为电子产品生产提供稳定可靠的环境保障。以下从施工流程、关键技术、质量控制及验收标准四个维度进行深度解析。



一、施工流程:分阶段精细化管控

前期准备

1. 设计深化
运用BIM技术构建三维模型,结合CFD(计算流体动力学)分析模拟气流组织、管道布局及设备定位,提前规避施工中的空间冲突与系统干扰。例如,通过模拟优化FFU(风机过滤单元)布置,确保单向流区域风速均匀性偏差≤15%。
2. 材料采购与检验
核心材料需符合GMP及ISO标准,进场前进行严格检测:
- 彩钢板需检查平整度(偏差≤2mm/m)、防火等级(A级)及耐腐蚀性能;
- 防静电地板表面电阻需在1×10⁶-1×10⁹Ω范围内,且通过耐化学腐蚀测试;
- 高效过滤器(HEPA)过滤效率需≥99.97%@0.3μm,ULPA过滤器≥99.999%@0.12μm,需提供第三方检测报告。
3. 施工队伍培训
全员需通过洁净室操作规范培训,包括无尘服穿戴流程、工具防静电处理(如接地手环使用)、洁净区禁止行为(如吸烟、饮食)等;同时进行安全培训,重点强调高空作业防护、电气安全操作规程。

主体结构施工

1. 地面工程
- 基层处理:采用激光找平机确保地面平整度(偏差≤3mm/2m),涂刷环氧底漆防潮;
- 防静电处理:铺设铜箔网格(间距≤1.5m)形成导电网络,与接地系统连接(接地电阻≤4Ω);
- 自流平施工:刮涂2-3mm厚环氧树脂自流平,固化后切割伸缩缝(间距6-8m),避免温度应力导致开裂;
- 验收指标:表面平整度≤0.5mm/m,耐冲击性≥4J,无气泡、针孔。
2. 墙面与天花板

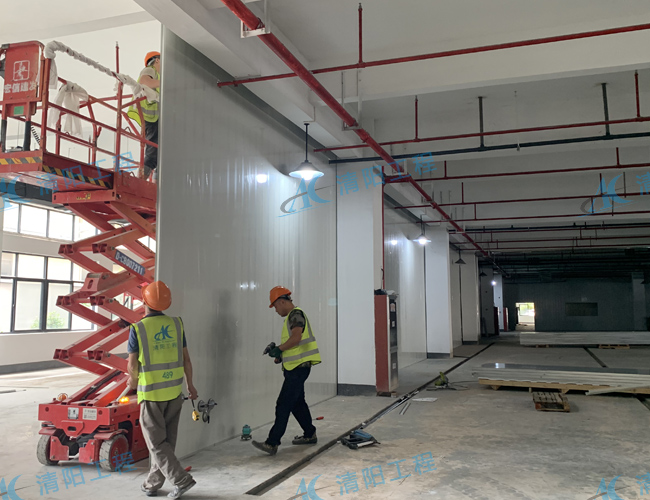

- 彩钢板安装:采用50mm厚聚氨酯夹芯彩钢板,从下至上逐块安装,接缝处用食品级硅酮密封胶填充(宽度≥5mm),确保气密性;
- 圆角处理:墙顶、墙地交界采用R50铝合金圆弧过渡,减少积尘死角,圆弧与墙面无缝连接;
- 吊顶施工:采用铝扣板或矿棉吸音板,龙骨间距≤1.2m,灯具、风口等开孔处用密封胶密封,整体平整度偏差≤3mm。
3. 门窗工程
- 净化门:安装烤漆钢制双密封门,配备机械互锁装置,门框与墙面缝隙用密封胶填充;
- 观察窗:采用8mm厚钢化玻璃,四周用硅胶密封,窗台高度900mm,避免视线遮挡;
- 传递窗:配置电子互锁传递窗(紫外线消毒+高效过滤),内部镜面不锈钢材质,便于清洁。

设备与系统安装

1. 空调净化系统
- 机组定位:风冷/水冷空调机组安装在非洁净区,与风管连接采用柔性接头(减少振动传递);
- 风管施工:镀锌钢板风管法兰连接,垫片采用氯丁橡胶(厚度3-5mm),漏风率≤1%(压力500Pa下测试);
- FFU安装:百级区FFU覆盖率≥80%,安装水平度偏差≤1mm/m,与吊顶密封处用海绵条压实;
- 调试要求:风机变频控制,百级区换气次数≥300次/h,万级区≥60次/h,风量偏差≤10%。
2. 工艺管道
- 材质选择:纯水管道采用316L不锈钢(内壁电解抛光,Ra≤0.8μm),特气管道用304不锈钢;
- 连接方式:采用自动氩弧焊接(充氩保护,焊缝光亮无氧化),阀门选用隔膜阀或球阀(无死角设计);
- 检测要求:管道试压(压力1.5倍工作压力,保压30min无泄漏),纯水管道进行TOC(总有机碳)测试(≤50ppb)。
3. 电气系统
- 布线:线缆穿镀锌钢管暗敷,桥架安装在非洁净区,与设备连接用金属软管;
- 照明:安装防爆防尘LED灯具,照度≥500Lux(工作区),均匀度≥0.7,无眩光(UGR≤19);
- 插座:采用防尘防水插座(IP65),安装高度≥1.5m,与墙面密封处理。

系统调试与清洁

1. 功能调试
- 风量平衡:用风速仪测量各风口风量,通过风阀调节使偏差≤10%,记录换气次数;
- 压差控制:调节送回风量比,使洁净区与非洁净区压差≥10Pa,相邻区域≥5Pa,波动≤±2Pa;
- 温湿度校准:温度控制22±1℃(精度±0.5℃),湿度45±5%RH(精度±2%),连续72h监测无超标;
- 粒子检测:静态下用激光粒子计数器检测,ISO 5级区≥0.1μm粒子≤10,000个/m³,≥0.5μm≤352个/m³。
2. 清洁与消毒
- 清洁流程:先用无尘布蘸纯水擦拭表面,再用75%乙醇消毒,最后用无菌无尘布二次清洁;
- 灭菌处理:开启臭氧发生器(浓度≥30ppm,作用2h)或紫外线照射(距离≤1.5m,时间≥30min);
- 第三方检测:委托CMA认证机构进行动态检测(模拟生产人员/设备运行),出具合格报告。

二、关键技术:保障环境稳定性的核心手段

空气净化技术

- 多级过滤系统:采用初效(G4)+中效(F8)+高效(H14/ULPA)三级过滤,新风经热回收装置预处理(节能30%),新风占比10-15%(维持正压);
- 智能风量调节:结合粒子计数器与PLC系统,动态调整风机频率——洁净度超标时自动提升风量,低负荷时降至50%基准值,年节能可达40%。

防静电控制技术

- 全域防静电:地面、墙面涂刷防静电涂料(表面电阻1×10⁶-1×10⁹Ω),工作台面铺设防静电垫(接地);
- 人员防护:操作人员穿戴防静电服、鞋、腕带(腕带电阻750kΩ-35MΩ),进入车间前通过防静电测试闸机;
- 设备接地:生产设备、货架、传输带均连接接地系统,形成等电位体,避免静电放电损坏芯片。

密封与防漏技术

- 结构密封:所有可拆卸部位(如门窗、风口)采用双密封设计,活动缝隙≤0.1mm;
- 管道密封:穿墙/楼板管道设置套管,间隙用防火密封胶填充,柔性接头采用食品级橡胶;
- 气密性测试:洁净室整体加压至500Pa,泄压时间≥30min(符合GB 50591-2010标准)。

智能监控系统

- 实时监测:部署粒子计数器(0.1μm/0.5μm双粒径)、温湿度传感器、压差变送器,数据每10s刷新一次;
- 联动控制:超标时自动触发声光报警,联动空调系统调节(如升高风量、启动除湿),关键参数上传云平台;
- 历史追溯:数据存储≥1年,支持Excel导出与趋势分析,满足FDA、ISO等审计要求。

三、质量控制:全流程可追溯管理

材料管控

- 建立材料台账,记录供应商信息、批次号、检测报告编号,不合格材料(如过滤效率不达标)立即退场;
- 敏感材料(如高效过滤器)需在洁净包装下运输,储存环境温湿度符合要求(15-30℃,40-60%RH)。

过程检查

- 每日巡检:记录地面平整度、墙面垂直度、密封胶施工质量,发现偏差及时整改;
- 专项检测:风管安装后进行漏光测试,防静电系统接地电阻每周检测一次,数据留存归档;
- 隐蔽验收:地面基层、管道预埋等隐蔽工程需经监理、业主共同验收,签署验收单后方可隐蔽。

文档管理

- 施工日志:记录每日施工内容、人员、材料用量、质量问题及处理结果;
- 检测报告:整理材料检测、工序验收、系统调试等报告,按专业分类归档;
- 追溯体系:所有记录保存至少5年,可通过项目编号、日期等快速检索,满足行业审计要求。

四、验收标准:符合国标与工艺需求

洁净度指标

- 动态测试(人员/设备运行状态):ISO 5级区≥0.1μm粒子≤100,000个/m³,≥0.5μm≤3,520个/m³;
- 微生物控制:浮游菌≤5CFU/m³(撞击法),沉降菌≤1CFU/皿·30分钟(φ90mm培养皿)。

环境参数

- 压差:洁净区与非洁净区≥10Pa,相邻等级区≥5Pa,连续48h监测波动≤±2Pa;
- 温湿度:温度22±1℃(波动≤±1℃),湿度45±5%RH(波动≤±5%);
- 噪音:≤65dB(A)(工作区),振动速度≤0.5μm/s(精密设备区)。

安全性能

- 防静电:地面表面电阻1×10⁶-1×10⁹Ω,人体综合电阻≤1×10⁹Ω;
- 接地系统:设备接地电阻≤1Ω,防雷接地≤10Ω,联合接地≤4Ω;
- 消防:烟感、喷淋系统符合GB 50016要求,紧急排风与消防系统联动。



清阳工程可承接江浙沪皖等地区十万级、万级、百级、千级等各种洁净度等级的无尘车间的设计装修建设,我们有着18年的装修历史,各项资质齐全,承接过近500项净化工程。
